13.07.2023, 09:34 42811

В правительстве рассмотрели предварительные причины аварий на МАЭК и АНПЗ

На сегодня разработан план по решению ряда системных проблем для недопущения подобных ситуаций в будущем
В правительстве рассмотрели предварительные причины аварий на МАЭК и АНПЗ

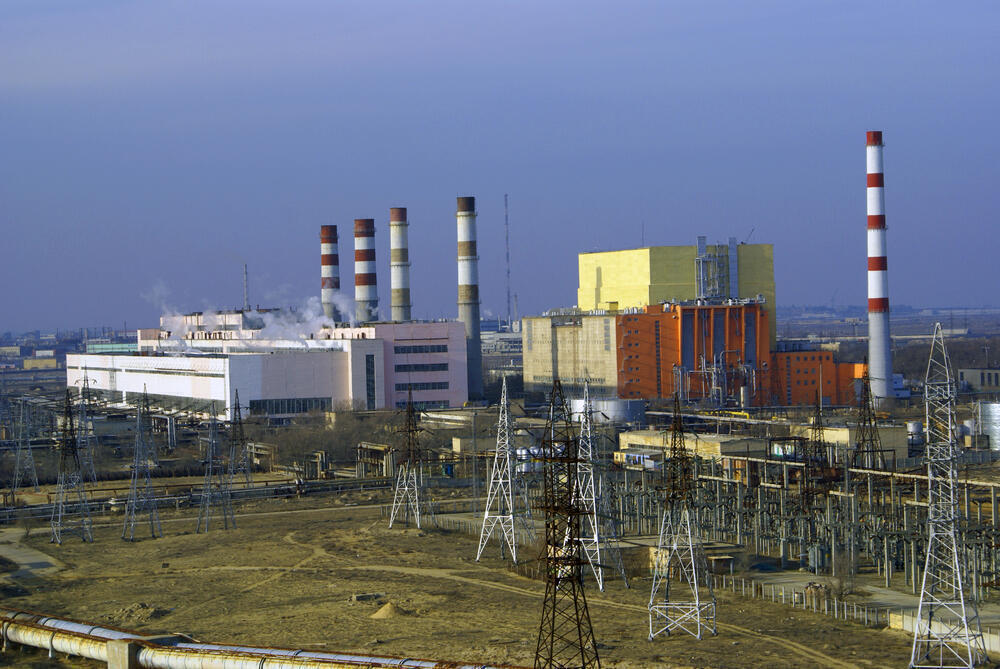

Фото: maek.kz
Астана. 13 июля. KAZAKHSTAN TODAY - Ход расследования причин аварий, произошедших на Мангистауском атомном энергетическом комбинате (МАЭК) и Атырауском нефтеперерабатывающем заводе (АНПЗ), рассмотрен на заседании госкомиссии под председательством премьер-министра Алихана Смаилова.

Вице-министр энергетики Жандос Нурмаганбетов доложил, что рабочая группа госкомиссии с 6 по 9 июля совершила выезд в Мангистаускую и Атыраускую области, в результате чего была восстановлена вся цепочка событий, произошедших 3 июля. Кроме того, проведен тщательный анализ состояния энергосистемы Западного региона и отдельно рассмотрена надежность внешнего электроснабжения АНПЗ.

Произошедшая ситуация свидетельствует о недочетах в прогнозировании баланса и планировании ремонтных схем в энергосистеме Западного региона. Затянулась реализация проекта по усилению электрической сети Западной зоны единой электроэнергетической системы РК", - проинформировали в пресс-службе правительства.


Отмечается высокая аварийность региональных станций в Атырауской и Мангистауской областях, в первую очередь МАЭК. Оборудование станции характеризуется высокой степенью износа.

Вместе с тем имеются вопросы к работе новой парогазовой тепловой станции ТОО "Karabatan Utility Solutions". На Атырауском нефтеперерабатывающем заводе имеются серьезные изъяны в схеме внешнего электроснабжения.

Работа по установлению ответственности должностных лиц в рамках произошедших аварий продолжается.

Вместе с тем на сегодня разработан план по решению ряда системных проблем для недопущения подобных ситуаций в будущем. Он подразумевает:

  • модернизацию и реконструкцию МАЭК;

  • усиление электрической сети Западной зоны ЕЭС;

  • строительство собственного энергоисточника мощностью на АНПЗ;

  • соединение Западной зоны с ЕЭС РК.

Премьер-министр поручил продолжить активную работу по установлению всех обстоятельств произошедших аварий и детально проработать реализацию мер по их недопущению в будущем.

Напомним, 3 июля на ТЭС ТОО "МАЭК" произошла вынужденная остановка энергоблока № 1 из-за резкого увеличения подпитки на котле. Ремонтные работы проводились круглосуточно силами работников МАЭК.

В связи с резким выбытием генерации в Западном энергоузле частота электрической сети снизилась до 48,6 Гц. Из-за этого Мангистауский и Атырауский энергоузлы выделились на изолированную работу.

Были введены ограничения по подаче электроэнергии промышленным предприятиям и части населенных пунктов.

На территории ТОО "Атырауский нефтеперерабатывающий завод" произошла глубокая посадка электроэнергии со стороны внешних сетей. В результате аварийно остановились технологические установки завода, за исключением установки ЭЛОУ-АТ-2. Ориентировочно в 18.47 произошло полное отключение электроснабжения завода.

По поручению президента создана госкомиссия по расследованию причин аварий. Премьер РК Алихан Смаилов поручил привлечь к расследованию аварий на МАЭК и АНПЗ Генпрокуратуру, КНБ и независимых экспертов.

Вечером 6 июля на МАЭК повторно отключился энергоблок. Блок включили в работу 9 июля.

Нашли ошибку в тексте?

Выделите ошибку и одновременно нажмите Ctrl + Enter


Если Вы располагаете информацией по теме данного материала, отправляйте нам видео или новости на почту.

новости по теме

Читаемое

Новости RT

    Новости Китая

      Ваше мнение

      Казахстанцы жалуются на плохое содержание спортивных объектов, в особенности высокогорного комплекса “Медеу”. Считаете ли вы, что “Медеу” и другие спортобъекты, которые переданы в управление частным компаниям, необходимо вернуть в госуправление?
